Research · 21. August 2026
Pennsylvania ändert Genehmigung und staatliche Förderung für Rechenzentren
Am 18. August 2026 unterzeichnete Gouverneur Josh Shapiro die Executive Order 2026-05, die Genehmigung und Stromversorgung von Rechenzentren ändert. Die Pipeline besteht überwiegend aus Vorhaben, und nur einer der neun früheren Fast-Track-Standorte ist mit KI-fähiger Leistung in Betrieb.

Research
Pennsylvania ändert Genehmigung und staatliche Förderung für Rechenzentren

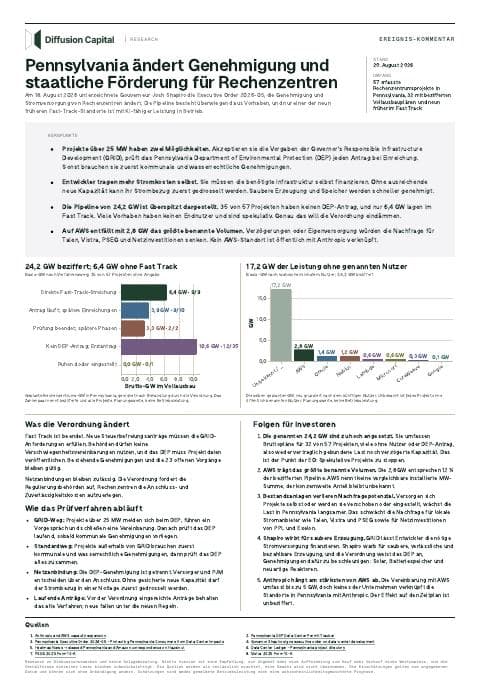

A4-PDF · 1 Seiten · 88 KB · 20. August 2026
PDF herunterladenWas die Verordnung ändert
Fast Track ist beendet. Neue Steuerbefreiungsanträge müssen die GRID-Anforderungen erfüllen. Behörden dürfen keine Verschwiegenheitsvereinbarungen nutzen, und das DEP muss Projektdaten veröffentlichen. Bestehende Genehmigungen und die 23 offenen Vorgänge bleiben gültig.
Netzanbindungen bleiben zulässig. Die Verordnung fordert die Regulierungsbehörden auf, Rechenzentren die Anschluss- und Zuverlässigkeitskosten aufzuerlegen.
24,2 GW beziffert; 6,4 GW ohne Fast Track
Basis-GW nach Verfahrensweg; 25 von 57 Projekten ohne Angabe
Brutto-Vollausbauleistung, gruppiert nach dem Weg eines Projekts durch die Executive Order 2026-05.
Geplante Rechenzentrums-GW in Pennsylvania, geordnet nach Behandlung durch die Verordnung. Das Zahlenpaar nennt bezifferte und alle Projekte. Planungswerte, keine Betriebsleistung.
Source: Pennsylvania DEP Data Center Project Tracking CSV, Pennsylvania Executive Order 2026-05 - Protecting Pennsylvania Consumers from Data Center Impacts, Data Center Ledger - Pennsylvania project directory · 2026-08-20
Wie das Prüfverfahren abläuft
- GRID-Weg: Projekte über 25 MW melden sich beim DEP, führen ein Vorgespräch und schließen eine Vereinbarung. Danach prüft das DEP laufend, sobald kommunale Genehmigungen vorliegen.
- Standardweg: Projekte außerhalb von GRID brauchen zuerst kommunale und wasserrechtliche Genehmigungen, dann prüft das DEP alles zusammen.
- Netzanbindung: Die DEP-Genehmigung ist getrennt. Versorger und PJM entscheiden über den Anschluss. Ohne gesicherte neue Kapazität darf der Strombezug in einer Notlage zuerst gedrosselt werden.
- Laufende Anträge: Vor der Verordnung eingereichte Anträge behalten das alte Verfahren; neue fallen unter die neuen Regeln.
17,2 GW der Leistung ohne genannten Nutzer
Basis-GW nach wahrscheinlichstem Nutzer; 24,2 GW beziffert
Brutto-Vollausbauleistung, gruppiert nach dem wahrscheinlichsten Nutzer oder einer unbekannten Kategorie.
Dieselben geplanten GW, neu gruppiert nach dem künftigen Nutzer. Unbekannt ist jedes Projekt ohne öffentlich benannten Nutzer. Planungswerte, keine Betriebsleistung.
Source: Pennsylvania DEP Data Center Project Tracking CSV, Data Center Ledger - Pennsylvania project directory, Heatmap News - released Pennsylvania and Amazon correspondence on Hazelnut · 2026-08-20
Folgen für Investoren
-
Die genannten 24,2 GW sind zu hoch angesetzt. Sie umfassen Bruttopläne für 32 von 57 Projekten, viele ohne Nutzer oder DEP-Antrag, also weder vertraglich gebundene Last noch verzögerte Kapazität. Das ist der Punkt der EO: Spekulative Projekte zu stoppen.
-
AWS trägt das größte benannte Volumen. Die 2,8 GW entsprechen 12 % der bezifferten Pipeline. AWS nennt keine vergleichbare installierte MW-Summe; der konzernweite Anteil bleibt unbekannt.
-
Bestandsanlagen verlieren Nachfragepotenzial. Versorgen sich Projekte selbst oder werden sie verschoben oder eingestellt, wächst die Last in Pennsylvania langsamer. Das schwächt die Nachfrage für lokale Stromanbieter wie Talen, Vistra und PSEG sowie für Netzinvestitionen von PPL und Exelon.
-
Shapiro wirbt für saubere Erzeugung. GRID lässt Entwickler die nötige Stromversorgung finanzieren. Shapiro warb für saubere, verlässliche und bezahlbare Erzeugung, und die Verordnung weist das DEP an, Genehmigungen dafür zu beschleunigen: Solar, Batteriespeicher und neuartige Reaktoren.
-
Anthropic hängt am stärksten von AWS ab. Die Vereinbarung mit AWS umfasst bis zu 5 GW, doch keines der Unternehmen verknüpft die Standorte in Pennsylvania mit Anthropic. Der Effekt auf den Zeitplan ist unbeziffert.
Quellen
- Anthropic and AWS capacity expansion — Forward Trainium deployment schedule. official company announcement
- Pennsylvania DEP Data Center Permit Tracker — Current project and permit status for Pennsylvania data centers. official live tracker
- Pennsylvania Executive Order 2026-05 - Protecting Pennsylvania Consumers from Data Center Impacts — Controlling Fast Track removal and post-order DEP review rules. official executed order
- Governor Shapiro signs executive order on data-center development — Administration summary and stated rationale for Executive Order 2026-05. official government release
- Heatmap News - released Pennsylvania and Amazon correspondence on Hazelnut — Unannounced AWS role at Project Hazelnut. investigative reporting based on public-record emails
- Data Center Ledger - Pennsylvania project directory — Secondary statewide project-name capacity and status cross-check. independent project directory with primary-source links
- PSEG 2025 Form 10-K — PSEG ownership of Pennsylvania nuclear generation. SEC filing
- Vistra 2025 Form 10-K — Vistra generation assets in Pennsylvania. SEC filing
